Într-un proiect eolian desfășurat pe mai bine de 20 de kilometri, unde fiecare ridicare a componentelor turbinelor trebuie sincronizată cu livrări, fundaÈ›ii È™i lucrări electrice, succesul nu depinde doar de turbine. La parcul eolian Deleni – ViiÈ™oara Nord, DEME Macarale a fost unul dintre actorii-cheie ai È™antierului, asigurând operaÈ›iuni de descărcare, pregătire pentru instalare È™i montaj final cu macarale de mare capacitate, într-un calendar logistic riguros.
Un proiect energetic de anvergură, cu o logistică pe măsură
ConstrucÈ›ia parcului eolian Deleni – ViiÈ™oara Nord, cel mai mare proiect de acest tip din regiunea Moldovei, a presupus o succesiune de etape tehnice È™i logistice atent coordonate. Dezvoltat în mai multe faze, proiectul integrează turbine eoliene de mare putere È™i o infrastructură extinsă, distribuită pe o axă de peste 20 de kilometri. De la transporturile agabaritice care au adus componentele în È™antier până la ridicările finale la înălÈ›imi considerabile, fiecare etapă a necesitat planificare precisă È™i echipamente adaptate unor sarcini extreme.
Componentele turbinelor – segmentele de turn, nacelele È™i palele – au fost livrate etapizat, în funcÈ›ie de evoluÈ›ia lucrărilor din È™antier, într-un flux logistic care a precedat È™i a condiÈ›ionat operaÈ›iunile de montaj.
Transporturi agabaritice, primul test al proiectului
Înainte ca macaralele să intre în acÈ›iune, proiectul Deleni – ViiÈ™oara Nord a trecut printr-o etapă logistică spectaculoasă: transportul componentelor turbinelor eoliene până pe amplasament. Pentru livrarea fiecăruia dintre elementele turbinelor au fost organizate 12 transporturi agabaritice, desfășurate pe ruta ConstanÈ›a – Brăila – Vaslui, fiecare cu o durată medie de aproximativ trei nopÈ›i.

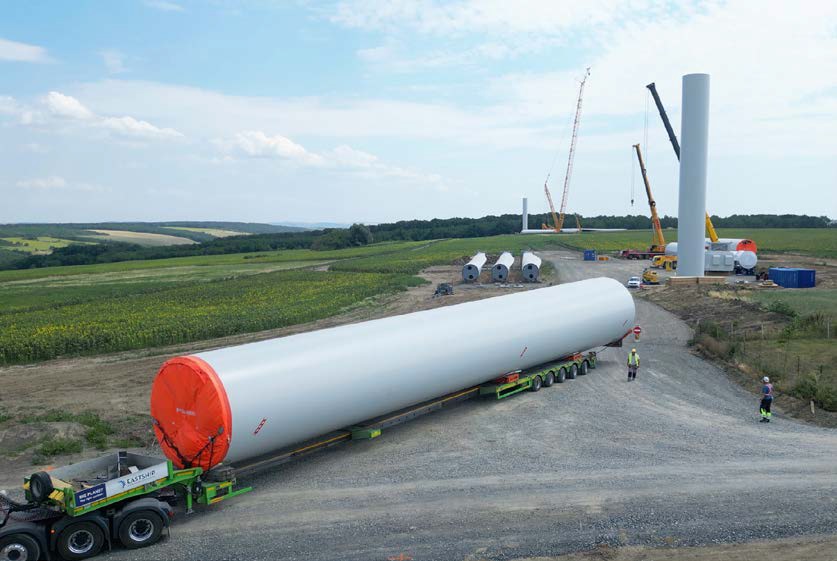

Convoaiele, realizate preponderent pe timp de noapte, au presupus deplasări lente, restricÈ›ii temporare de trafic È™i manevre dificile în localități, sensuri giratorii È™i zone cu infrastructură rutieră limitată. Dimensiunile impresionante ale componentelor – în special palele, cu lungimi de peste 70 de metri – au impus utilizarea de trailere extensibile È™i echipe specializate de însoÈ›ire.
Livrările s-au desfășurat pe parcursul mai multor luni, fiind atent sincronizate cu stadiul lucrărilor din È™antier: finalizarea fundaÈ›iilor, amenajarea platformelor È™i pregătirea zonelor de descărcare. Această corelare între transport È™i execuÈ›ie a fost esenÈ›ială pentru menÈ›inerea ritmului general al proiectului È™i pentru evitarea blocajelor logistice.

DEME Macarale, de la descărcare la ridicarea finală
După finalizarea etapelor de transport agabaritic È™i livrarea componentelor în È™antier, atenÈ›ia s-a mutat asupra operaÈ›iunilor de descărcare È™i montaj, unde DEME Macarale a preluat un rol central. Compania a fost responsabilă pentru mai multe etape ale construcÈ›iei parcului eolian, de la manipularea iniÈ›ială a componentelor până la ridicarea finală a turbinelor.

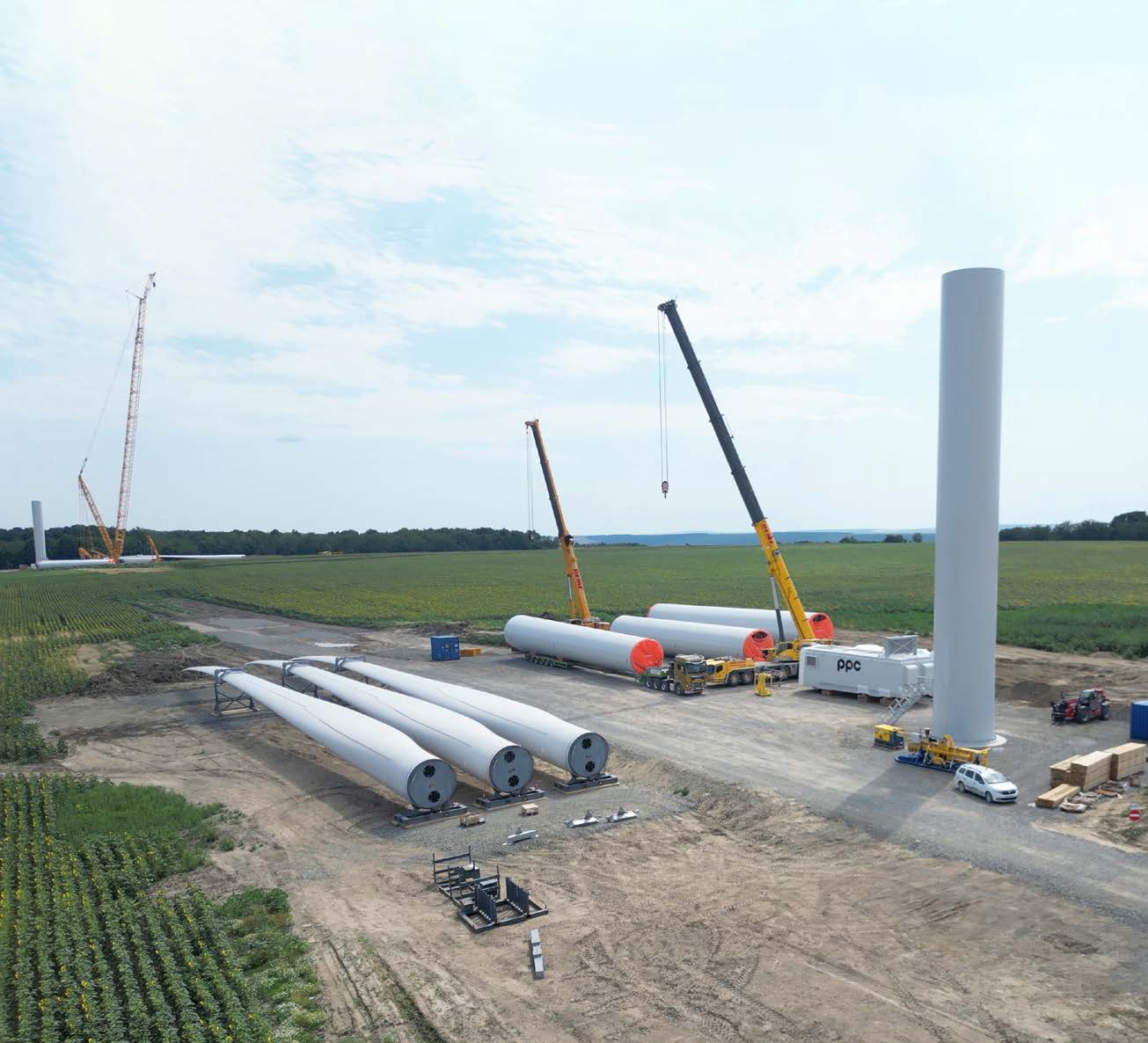

Pe parcursul a aproximativ È™ase luni, DEME Macarale a operat cu o flotă diversă de macarale, adaptată fiecărei faze de lucru. Primele livrări, sosite în È™antier în prima jumătate a lunii iunie, au fost descărcate cu două automacarale mobile, GROVE GMK6300L È™i LIEBHERR LTM 1200, capabile să opereze eficient pe platforme aflate încă în curs de amenajare. Ulterior, pe măsură ce proiectul a avansat, au fost mobilizate automacarale de capacitate superioară pentru operaÈ›iunile de pregătire pentru instalare, respectiv LIEBHERR LTM1650 È™i LIEBHERR LTM 1160.

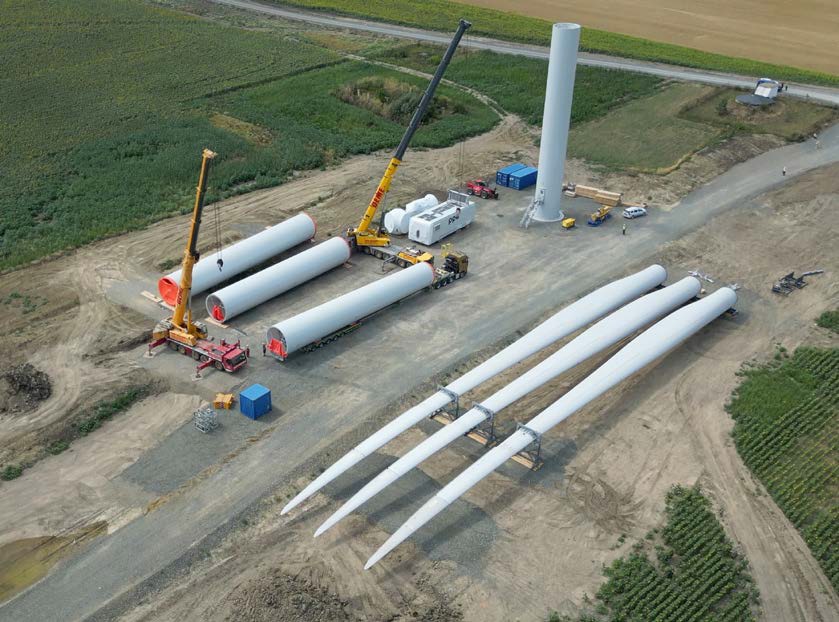

Această etapă intermediară a avut un rol esenÈ›ial în optimizarea fluxului de lucru. Într-un È™antier unde mai multe activități se desfășurau simultan, pregătirea componentelor la sol, poziÈ›ionarea corectă È™i verificările preliminare au permis reducerea timpilor de staÈ›ionare în momentul ridicărilor finale.
Ridicări în tandem È™i coordonare milimetrică
Momentul culminant al intervenÈ›iei DEME Macarale a fost ridicarea turbinelor, operaÈ›iune care a presupus utilizarea macaralei pe È™enile de mare capacitate, LIEBHERR LR 1700, cu braÈ› zăbrelit de 138 de metri, È™i a automacaralei DEMAG AC200. Ultima turbină a fost ridicată la finele anului 2025. În anumite faze, ridicările s-au desfășurat în tandem, sub coordonare strictă È™i sub supravegherea responsabilului cu supravegherea È™i verificarea tehnică a instalaÈ›iilor (RSVTI), fiecare miÈ™care fiind calculată È™i verificată în detaliu.
Complexitatea operaÈ›iunilor a fost amplificată de specificul amplasamentului. Parcul eolian se întinde pe o distanță de peste 20 de kilometri, ceea ce a impus relocări frecvente ale macaralelor È™i adaptarea continuă a planurilor de ridicare. În acelaÈ™i timp, în È™antier se desfășurau lucrări paralele: turnarea fundaÈ›iilor, construcÈ›ia, finalizarea È™i testarea platformelor, realizarea instalaÈ›iilor electrice È™i testarea acestora. Sincronizarea tuturor acestor activități a reprezentat una dintre cele mai mari provocări ale proiectului. toate necesitând o coordonare atentă.
Mai mult decât ridicări grele
Rolul DEME Macarale a depășit simpla execuÈ›ie a ridicărilor. Compania a fost implicată activ în planificarea cu meticulozitate a operaÈ›iunilor, în corelarea graficelor de lucru È™i în adaptarea soluÈ›iilor tehnice la condiÈ›iile din teren. Fiecare etapă a fost precedată de planuri detaliate de ridicare, analizate È™i ajustate în funcÈ›ie de evoluÈ›ia È™antierului È™i de cerinÈ›ele celorlalÈ›i participanÈ›i la proiect.
Această abordare integrată a permis desfășurarea lucrărilor într-un ritm susÈ›inut, menÈ›inând în acelaÈ™i timp standarde ridicate de siguranță È™i eficiență. Într-un proiect energetic de asemenea amploare, capacitatea de a anticipa È™i gestiona provocările logistice este la fel de importantă ca performanÈ›a echipamentelor utilizate.

Un proiect care continuă
Prima etapă a parcului eolian Deleni – ViiÈ™oara Nord, bazată pe instalarea a 23 de turbine de mare putere, se apropie de finalizare, iar dezvoltatorul a anunÈ›at deja continuarea investiÈ›iei printr-o a doua etapă. Odată cu finalizarea acesteia, proiectul va consolida poziÈ›ia parcului ca reper energetic major în estul României, confirmând tendinÈ›a de dezvoltare a proiectelor eoliene de mare capacitate în regiune.
Într-un context energetic aflat în plină transformare, proiecte precum Deleni – ViiÈ™oara Nord arată că succesul nu este determinat doar de tehnologia turbinelor, ci È™i de capacitatea companiilor specializate de a susÈ›ine, cu rigoare È™i profesionalism, cele mai complexe etape ale construcÈ›iei. Pentru DEME Macarale, participarea la acest proiect confirmă expertiza companiei în domeniul ridicărilor grele pentru sectorul energiei regenerabile.
Casetă tehnică
Parcul eolian Deleni - Viișoara Nord
Date-cheie ale proiectului
Dezvoltator: PPC Renewables România
Antreprenor general al lucrărilor: Strabag România
Antreprenor general instalare: GE Vernova
Antreprenor general infrastructură rutieră: Strabag
Localizare: județul Vaslui, regiunea Moldova
Tip proiect: parc eolian „onshore”
Turbine eoliene
Producător: GE Vernova
Tip turbine: „onshore”, de mare putere
Putere unitară: 6,1 MW
Dimensiuni principale:
- înălÈ›ime turn: ~121 m;
- diametru rotor: ~158 m;
- lungime pală: ~77 m.
Capacitate instalată
Etapa I:
- număr turbine: 23;
- putere instalată: ~140 MW.
Etapa a II-a (în dezvoltare):
- capacitate suplimentară: ~85 MW;
- extindere a parcului cu turbine similare
Capacitate totală estimată după finalizare: ~225 MW
- Infrastructură
- fundații cu diametrul de ~20 m;
- aproximativ 630 m³ de beton armat/turbină;
- amplasament liniar de peste 20 km.
Cea mai grea piesa ridicată - cutia de viteză - power train: 139 tone
